多拠点の空調更新計画|設備台帳から年次ロードマップを作る
著者・監修 ・ YDAIコンサルティング株式会社 代表
目次
多拠点の空調更新は、設備台帳で状態と条件をそろえ、優先順位、年次計画、見積、停止時間を一元的に管理して進めます。拠点ごとに機器の種類、設置時期、修理履歴、営業条件が異なるため、台数や年数だけで一斉更新の順番を決めることはできません。まず同じ項目で現状を集め、比較できる単位に整えることが必要です。計画と突発対応を同じ台帳につなげると、見直しの根拠を残せます。
この記事では、多拠点本部が設備台帳、優先順位表、年次ロードマップ、同一仕様の見積比較表をつくる進め方を説明します。高石市の空調設備更新に関する公表資料を、1拠点の更新工事がどのように積算・契約されるかを読む題材として扱います。単一案件の費用、台数、工期を多拠点の計画へ外挿したり、架空の導入事例を示したりするものではありません。
多拠点更新計画の全体像
設備台帳に入れる機器・設置・修理情報
設備台帳は、拠点ごとに別々の形式で保管された情報を、更新計画のために同じ項目へそろえる役割を持ちます。室内機・室外機の型式、設置場所、取得・設置時期、冷媒配管、ドレン配管、分電盤・専用回路、修理履歴、過去の見積条件を、台帳の基本項目として整理します。資料の保管先と確認日も残すと、台帳の数字が何を根拠にしているかを後から確認できます。
税務上の耐用年数に関する情報は、設備の状態や停止影響とは別の欄に置きます。建物への固定の程度などに関わる税務上の区分と、修理・更新の優先順位を混同しないことが重要です。業務用エアコンの耐用年数を参照し、制度上の年数を台帳へ記録する場合も、機器の物理的な状態を示す欄とは分けます。

| 台帳でそろえる項目 | 記録する内容 |
|---|---|
| 機器と設置 | 室内機・室外機の型式、設置場所、取得・設置時期 |
| 工事条件 | 冷媒配管、ドレン配管、分電盤・専用回路、搬入経路 |
| 状態と履歴 | 故障の状況、修理履歴、過去の見積範囲、確認日 |
| 業務条件 | 停止可能時間、営業・利用条件、拠点側の連絡先 |
拠点ごとの停止可能時間と営業条件
更新計画では、空調を止められる時間を機器情報と同じ重さで扱います。営業日、利用時間、繁忙期、夜間作業の可否、利用者のいる区域、作業員の出入りや搬入経路を拠点から収集します。停止可能時間が短い拠点では、施工だけでなく現地調査、搬入、試運転、通常運用へ戻す条件までを工程に入れて確認します。
停止条件は、拠点ごとの事情を文章だけで集めず、台帳で選択・補足できる形にすると比較しやすくなります。業務用エアコン入れ替え工事の時間を参照し、固定的な所要日数ではなく、現地条件ごとに確認する工程を整理します。停止時間と営業条件を優先順位の資料へ渡すことで、機器の年式だけでは見えない制約を計画に反映できます。

優先順位と年次計画を作る
故障履歴・見積条件・営業影響を整理する
優先順位表では、故障履歴、修理の対象範囲、見積条件、停止可能時間、営業への影響を同じ行に置きます。いずれか一つの項目だけで更新順を決めず、拠点ごとの設備状態と業務条件を並べて見直します。突発的な不具合が起きた場合は、その時点の修理範囲と停止影響を台帳へ戻し、優先順位表を更新します。
本部が決めた項目を各拠点が同じ形式で埋めると、情報の不足箇所も見つけやすくなります。修理か交換かを検討する材料は、故障履歴だけではありません。見積の範囲、停止による影響、現地調査で分かった配管や電源の条件を併せて整理します。

同一仕様で費目を比較する
見積を並べる前に、室外機・室内機の構成、配管・電気・撤去の範囲、税抜と税込の表示、停止条件をそろえます。業務用エアコンの交換費用の実例と内訳と業務用エアコンの相見積もりの取り方も参照し、異なる作業範囲の金額を同じ基準で比較しないことが重要です。拠点ごとの条件差は消さず、同一仕様にできる部分と個別確認が必要な部分を分けます。

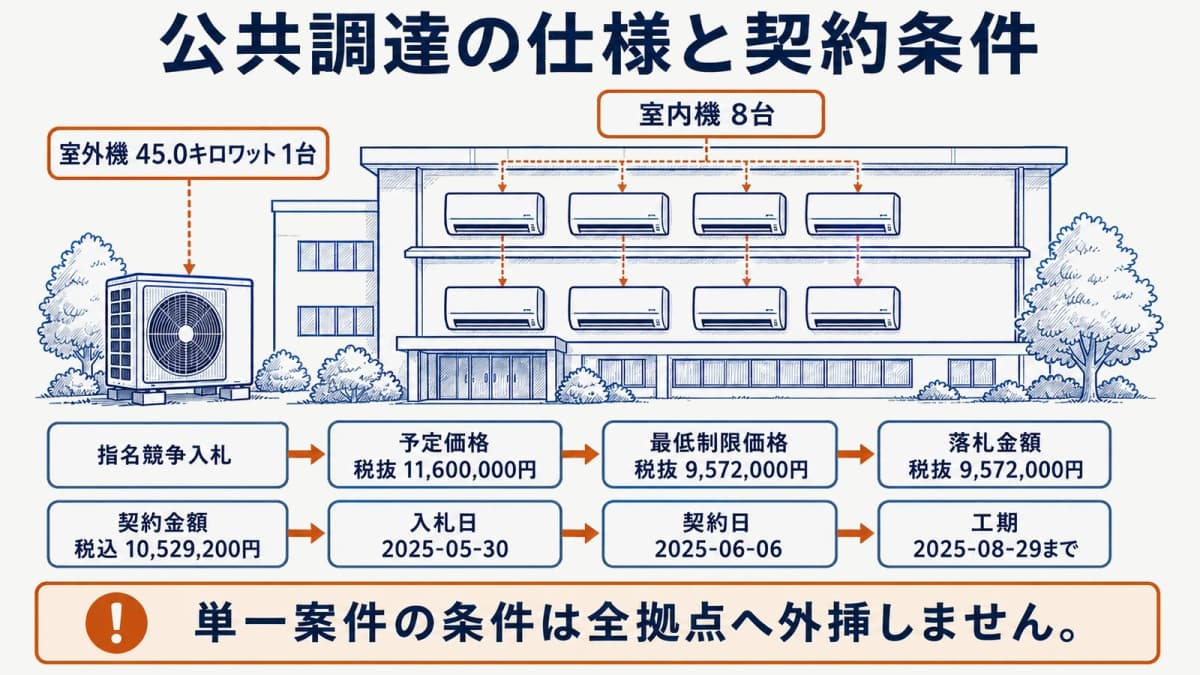

高石市が公表した「総合保健センター空調設備更新工事」は、1拠点あたりの更新工事がどのような仕様と契約条件で積算・契約されるかを読む題材になります。公表日は2025-06-06、入札日は2025-05-30、確認日は2026-09-06です(出典: 令和7年度工事に係る入札及び契約に関する公表 6ページ目)。この案件は実勢価格の例ではなく、公共調達の価格がどう決まるかを読むための公表事例として扱います。
| 公表資料で確認できる事項 | 内容 |
|---|---|
| 工事名・種別 | 総合保健センター空調設備更新工事/管(管工事) |
| 更新する空調機器 | 室外機(45.0kW)1台、室内機8台 |
| 入札・契約の方法 | 指名競争入札、入札日2025-05-30 |
| 予定価格 | 税抜11,600,000円 |
| 最低制限価格 | 税抜9,572,000円 |
| 落札金額 | 税抜9,572,000円 |
| 契約金額 | 税込10,529,200円 |
| 入札結果 | 9社すべてが最低制限価格と同額の税抜9,572,000円で入札し、くじによる抽選で落札者を決定 |
| 契約日・工期 | 契約日2025-06-06、契約締結日から2025-08-29まで |
予定価格、最低制限価格、落札金額、契約金額は、それぞれ税抜・税込の区別と役割が異なります。この金額は市場の実勢価格ではなく、発注者が設定した最低制限価格に入札が張り付いた結果であるため、1台あたりや面積あたりに割り戻したり、他の拠点へ外挿したりしません。多拠点計画では、この事例の金額を予算の根拠にするのではなく、仕様、入札方式、契約金額、工期を別々に読む姿勢を確認します。

年次ロードマップと見直し時点を決める
年次ロードマップには、拠点ごとの優先順位、現地調査の予定、見積をそろえる時点、停止可能な時期、工事後に台帳を更新する時点を置きます。年度ごとに一度決めた順番を固定せず、故障、修理、営業条件の変更があったときに見直す欄を設けます。更新工事を実施しない拠点も、次回の情報確認日を残しておくと、計画から情報が抜け落ちにくくなります。
ロードマップは、特定の年数や削減額を約束する表ではありません。各拠点の情報が追加された時点で、優先順位と見積条件を更新できる管理表として使います。単一の公共調達事例は、計画の形式を考える材料にはなりますが、民間の全拠点に同じ契約条件が当てはまることを示すものではありません。
発注と記録をそろえる
拠点から集める情報を統一する
本部は、拠点へ依頼する入力項目を、機器情報、停止条件、故障履歴、見積に必要な現地条件に分けます。拠点ごとに自由な説明文だけを集めると、比較表に移す際に情報の粒度がそろいません。共通項目と補足欄を使い、室外機の設置場所、搬入経路、脚立・レッカーの使用条件などを確認します。
見積依頼の前には、対象機器、対象範囲、停止可能時間、立会いの要否を本部と拠点で共有します。追加条件が判明した場合に、台帳、優先順位表、見積比較表のどこを更新するかも決めます。これにより、拠点ごとに異なる事情を残しながら、本部の計画では同じ確認軸で扱えます。
作業証跡・書面・更新履歴を残す
工事後は、対象機器、実施した作業、試運転の結果、完了報告、受け取った書面を、台帳の該当機器へ対応付けます。整備や撤去でフロン類の取扱いがある場合は、必要な書面を受け取る流れを工事前から確認します。業務用エアコンの整備・廃棄時のフロン義務を参照し、更新の履歴と書面の保管を分けずに管理します。
作業証跡は、次の修理や更新のときに、どの機器へどの作業を行ったかを確認する材料になります。拠点側が持つ完了報告と、本部側の優先順位表が別々にならないよう、同じ機器IDや設置場所で結び付けます。工事完了後に台帳を更新する時点を年次ロードマップへ戻すことで、計画と実績の差も確認できます。

まとめ
多拠点の空調更新計画では、設備台帳で機器、設置条件、修理履歴、停止可能時間をそろえ、優先順位と年次ロードマップへつなげます。見積は同一仕様にできる範囲をそろえつつ、拠点固有の条件を別に確認します。公共調達の公表事例は、価格の比較材料ではなく、1拠点の更新工事が仕様と契約条件で構成されることを読む題材として扱います。
多拠点の運用に関する記事は空調工事の事例・場面別の記事から確認できます。掲載情報の見方と運営方針は情報の収録基準と運営方針を参照してください。
よくある質問
- Q. 最初に何を台帳化しますか
- 機器の型式、設置場所、取得・設置時期、修理履歴、見積条件、停止可能時間を、拠点ごとに同じ項目で整理します。冷媒配管、ドレン配管、分電盤・専用回路、搬入経路など、工事条件に関わる情報も資料の保管先と対応付けます。まず共通項目をそろえ、個別事情は補足欄へ残します。
- Q. 全台を同時に交換すべきですか
- 一律には決めません。故障履歴、営業影響、見積条件、停止可能時間を基に優先順位を決め、年次計画を見直します。拠点ごとの設備状態と業務条件を同じ表で確認し、年数や台数だけで順番を決めないようにします。
- Q. 突発故障が起きたらどう見直しますか
- 修理・交換の見積範囲と停止影響を台帳へ反映し、優先順位と年次ロードマップを更新します。故障時に確認した現地条件や作業証跡も、対象機器の履歴へ残します。単一案件の条件は全拠点へ外挿しません。
出典
- 1.令和7年度工事に係る入札及び契約に関する公表(高石市)(city.takaishi.lg.jp)
